공사명
위치
지역지구
대지면적
연면적
규모
사업기간

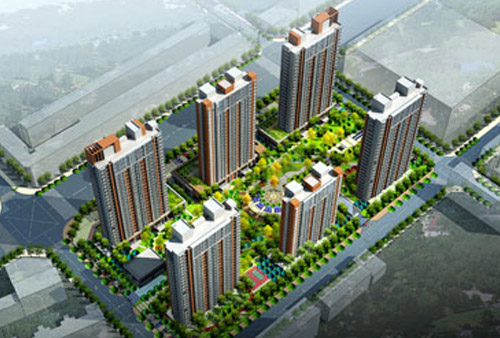

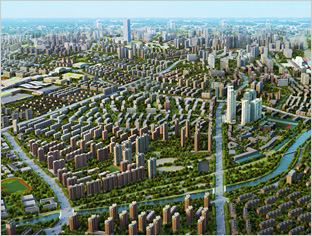

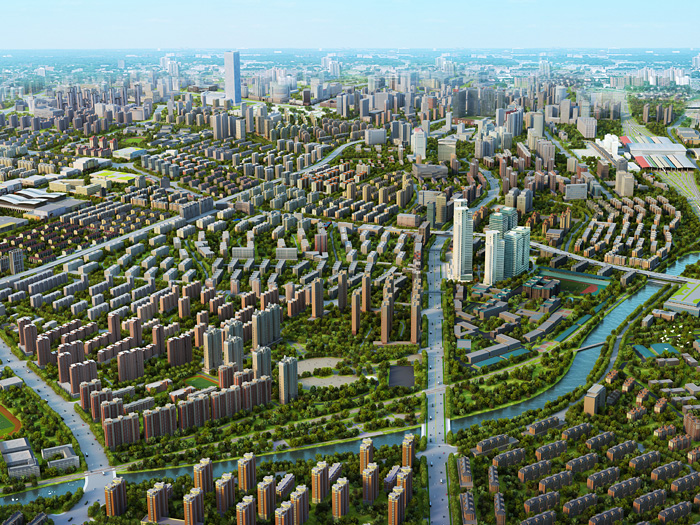

연합로 과기 산업단지 신축공사
중국 선양시 대동구 연합로
공업 및 상업지역
52,542.60 ㎡ (15,894 평)
325,460.39 ㎡ (98,452 평)
1단계 지하 2층 ~ 지상 35층(B동), 26층(C동), 22층(D동)
2단계 지하 2층 ~ 지상 35층(A동), 26층(E동), 26층(F동)
1단계 2011.03 ~ 2024.01
•
진행사항
2007.04 | MOU체결 |
---|---|
2007.09 | 법인 설립(중한과기산업단지 발전유한공사) |
2007.11 | 사업부지 낙찰 |
2008.02 | 현장설계 실시 |
2008.08 | 부지 추가 매입 |
2011.03 | 1단계 사업 착공 |
2014.05 | 공정규획허가 승인 |
2016.02 | 공정시공허가 승인 |
2018.05 | 오피스텔 분양 개시 |
2024.01 | 1단계 사업 준공 |

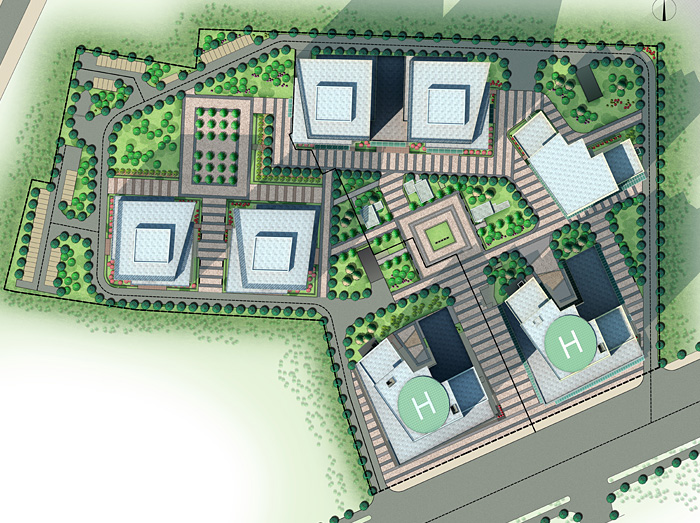

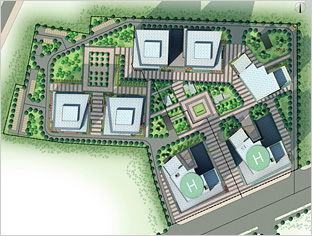

공사명
대지위치
대지면적
연면적
규모
사업기간
공사명
동북대마로 환경가원 신축공사
중국 선양시 대동구 동북대마로 남-1
26,779.3㎡ (8,101평)
97,333.57㎡ (29,443평)
지하 1층 ~ 지상 18, 24, 25, 26층 / 750세대
2009. 4 ~ 2010. 10 (약 19개월)

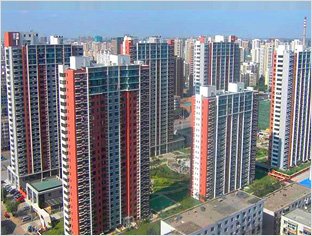

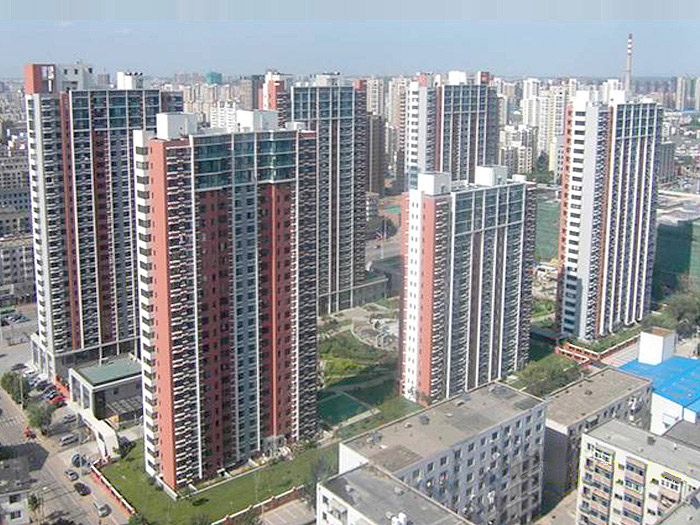

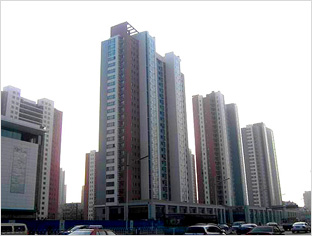

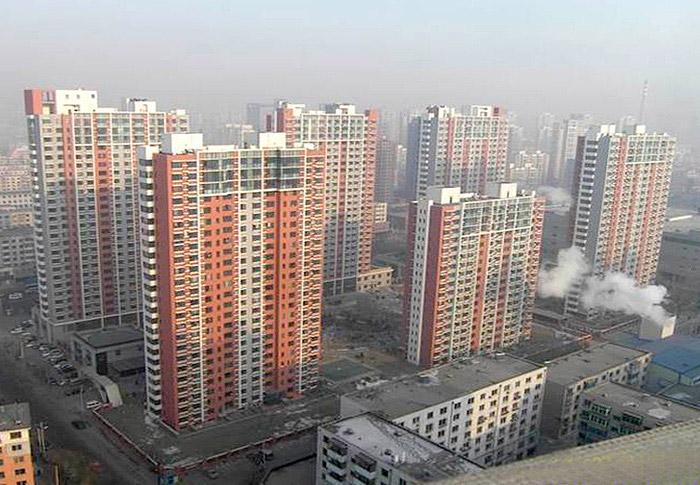

동북대마로 환경가원 신축공사
•
진행사항
2007.04 | MOU체결 |
---|---|
2007.05 | 법인 설립(대선치업유한공사) |
2007.07 | 사업부지 낙찰 |
2007.12 | 방안설계 비준 |
2009.04 | 토목공사 착공 |
2009.06 | 건축공사 착공 |
2010.05 | 용지 규획허가 · 시공허가 · 예비 분양 허가 승인 |
2010.10.29 | 주체 공정 완공 |
2010.10.30 | 입주 개시 |
•
